Softwarekosten schätzen wie ein erfahrener CTO

September 22, 2025
|
13
min. Lesezeit
Teilen
Text
Link copied icon
inhaltsverzeichnis
photo of Myroslav Budzanivskyi Co-Founder & CTO of Codebridge
Myroslav Budzanivskyi
Mitbegründer und CTO

Holen Sie sich Ihre Projektschätzungen!

Eine genaue Schätzung der Softwareentwicklungskosten unterscheidet erfolgreiche CTOs von denen, die mit Budgetüberschreitungen, verpassten Terminen und Frustration der Stakeholder zu kämpfen haben. In der Tat ein Meilenstein McKinsey-Studie Von über 5.400 großen IT-Projekten wurde festgestellt, dass Budgets über 15 Millionen $ im Durchschnitt zu einer Kostenüberschreitung von 45%, zu einer Überschreitung des Zeitplans um 7% und zu nur 56% des erwarteten Werts führen — eine deutliche Erinnerung daran, wie viel auf dem Spiel stehen kann. Der Unterschied liegt nicht im Glück, sondern in der Beherrschung eines systematischen Ansatzes, der technische Tiefe mit finanzieller Disziplin kombiniert.

Dieser umfassende Leitfaden enthält die Rahmenbedingungen, Methoden und Einblicke aus der Praxis, die Sie benötigen, um Schätzungen wie ein erfahrener Technologie-Experte abzuschätzen. Expertentipps zur Implementierung von Schätzungsrahmen in Ihrem Unternehmen finden Sie in unseren Entwicklung von Webanwendungen Dienstleistungen.

Estimate Software Development Cost Like a Pro CTO

Definieren Sie den Umfang anhand von Ergebnissen und Einschränkungen (Zeit, Budget, Qualität)

Eine professionelle Kostenschätzung für Softwareentwicklung beginnt mit klaren Grenzen. Anstatt mit Funktionen zu beginnen, definieren Sie Erfolg anhand der Geschäftsergebnisse. Auf welche Auswirkungen auf den Umsatz zielen Sie ab? Wie viele Benutzer muss das System unterstützen? Welche Compliance-Anforderungen sind nicht verhandelbar?

Legen Sie Ihr Projektdreieck im Voraus fest: Zeit-, Budget- und Qualitätsbeschränkungen. Intelligente CTOs wissen, dass der Versuch, alle drei gleichzeitig zu optimieren, zum Scheitern führt. Wählen Sie Ihre primäre Einschränkung und kommunizieren Sie sie den Stakeholdern klar und deutlich.

Dokumentieren Sie Ihre Annahmen explizit. Berücksichtigen Sie die Technologieauswahl, die Teamzusammensetzung, die Komplexität der Integration und die Leistungsanforderungen. Diese Annahmen dienen als Grundlage für Ihre Schätzungen und als Grundlage für die Änderungskontrolle.

Eingaben, die Sie vor der Schätzung benötigen (Personas, Flows, NFRs, Integrationen)

Bevor Sie einen Taschenrechner berühren, sammeln Sie die folgenden wichtigen Eingaben:

Inputs You Need Before Estimating
  • Benutzerpersönlichkeiten und Workflows Definieren Sie Komplexitätsmultiplikatoren. Ein System für interne Mitarbeiter hat andere architektonische Anforderungen als ein System, das Millionen von externen Kunden bedient. Zeichnen Sie wichtige Benutzerverläufe auf, um den Datenfluss, die Fehlerbehandlung und Leistungsengpässe zu verstehen.
  • Nichtfunktionale Anforderungen (NFRs) treiben 40-60% des Entwicklungsaufwands voran. Systemverfügbarkeit, Reaktionszeiten, Sicherheitsstandards und Compliance-Anforderungen beeinflussen Architekturentscheidungen grundlegend. Eine Verfügbarkeit von 99,9% kostet deutlich mehr als 95% Verfügbarkeit.
  • Integrationslandschaft Eine Bewertung verhindert böse Überraschungen. Katalogisieren Sie vorhandene Systeme, APIs, Datenquellen und Dienste von Drittanbietern. Jeder Integrationspunkt erhöht die Komplexität, erhöht den Testaufwand und erhöht die Anzahl potenzieller Ausfallarten.

Kapazitätsmodell (Feiertage, Rampe, Zeremonien, QA/Dev-Ratio)

Erstellen Sie realistische Kapazitätsmodelle, die menschliche Faktoren berücksichtigen:

Verfügbare Entwicklungsstunden überschreiten selten 6 pro 8-Stunden-Tag. Berücksichtigen Sie Besprechungen, Code-Reviews, Debugging und Kontextwechsel. Erfahrene Entwickler verbringen 30-40% der Zeit mit Mentoring und Architekturentscheidungen.

Startzeit des Teams variiert je nach Projektkomplexität. Neue Teammitglieder erreichen innerhalb von 2-4 Wochen eine Produktivität von 50%, die volle Produktivität in 8-12 Wochen. Planen Sie entsprechend, wenn Sie Teams mitten im Projekt skalieren.

Verhältnis von Qualität zu Entwicklung liegen typischerweise zwischen 1:3 und 1:5, je nach Qualitätsanforderungen. Für unternehmenskritische Systeme sind höhere Investitionen in die Qualitätssicherung erforderlich. Berücksichtigen Sie die Kosten für die spezielle Testumgebung und den Zeitaufwand für die Entwicklung des Automatisierungs-Frameworks.

Kostentreiber, die Sie tatsächlich kontrollieren können

Definition des Geltungsbereichs stellt Ihren größten Kostenhebel dar. MVPs kosten in der Regel 50-70% weniger als vollständige Versionen der Version 1, da sie sich auf die wichtigsten Wertversprechen konzentrieren. Widerstehen Sie der Neuausrichtung neuer Funktionen, indem Sie sich unbarmherzig auf die Nutzerergebnisse konzentrieren.

Komplexität der Integration skaliert exponentiell. Jede zusätzliche Systemintegration erhöht die Testkombinationen, Fehlerszenarien und die Anforderungen an die Betriebsüberwachung. Planen Sie für jede größere Integration, die über die ersten drei hinausgeht, 20-30% zusätzlichen Aufwand ein.

Entscheidungen zur Datenarchitektur haben dauerhafte Auswirkungen auf die Kosten. Einfache CRUD-Operationen kosten deutlich weniger als Echtzeitanalysen, komplexe Berichte oder Pipelines für maschinelles Lernen. Wählen Sie Datenmuster, die Ihren tatsächlichen Anforderungen entsprechen, nicht den angestrebten Anforderungen.

Service-Level-Ziele (SLOs) erhöhen die Infrastruktur- und Betriebskosten. Die Umstellung von 99% auf 99,9% führt häufig zu einer Verdoppelung der betrieblichen Komplexität. Definieren Sie SLOs auf der Grundlage der Auswirkungen auf das Geschäft und nicht auf der Grundlage Ihres technischen Egos.

Teamzusammensetzung und Dienstaltersmix; Parallelität versus Koordinationssteuer

Verteilung des Dienstalters wirkt sich sowohl auf die Kosten als auch auf die Geschwindigkeit aus. Teams mit allen Führungskräften kosten mehr, liefern aber schneller und mit weniger Fehlern. Gemischte Teams erfordern einen höheren Koordinationsaufwand, bieten aber Kostenvorteile bei klar definierter Arbeit.

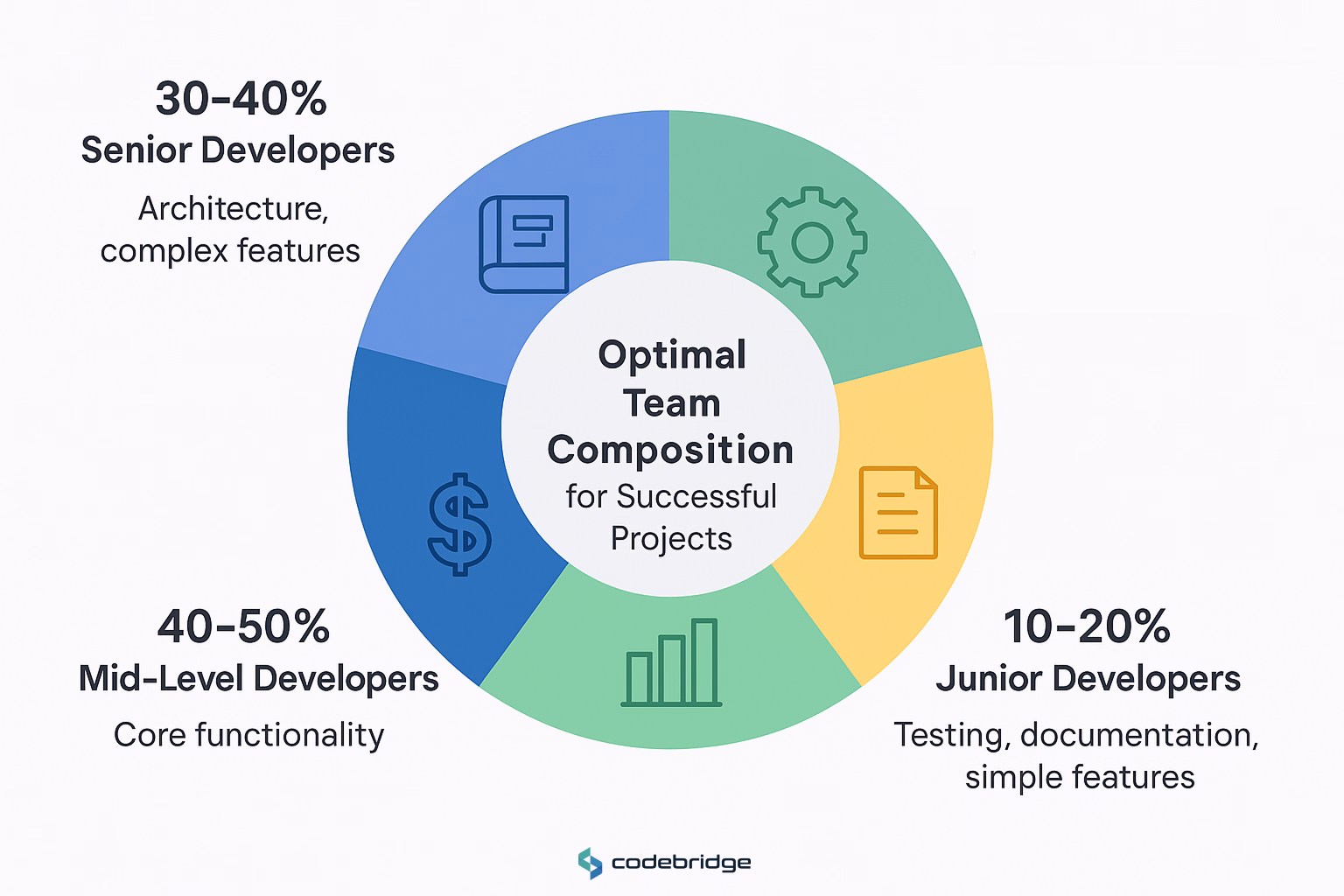

Optimale Teamzusammensetzung für die meisten Projekte:

  • 30-40% erfahrene Entwickler (Architektur, komplexe Funktionen)
  • 40-50% Entwickler auf mittlerer Ebene (Kernfunktionen)
  • 10-20% Nachwuchsentwickler (Testen, Dokumentation, einfache Funktionen)
Team Composition & Seniority Mix; Parallelism vs Coordination Tax

Koordinationsaufwand wächst quadratisch mit der Teamgröße. Teams mit mehr als 8 bis 10 Personen benötigen explizite Koordinationsmechanismen: Architekturdokumente, API-Verträge und Strategien für Integrationstests.[11] [12]

Parallele Entwicklung erfordert eine Vorabinvestition in die Architektur. Ohne klare Modulgrenzen blockieren sich die Teams gegenseitig und reduzieren so trotz höherer Kosten die Gesamtgeschwindigkeit.

Codebasis- und Plattformrealitäten (Greenfield, Replatform, Legacy Refactor)

Greenfield-Projekte bieten maximale Flexibilität, erfordern jedoch alle Infrastrukturentscheidungen. Planen Sie 15 bis 25% mehr Zeit für die Einrichtung der Werkzeuge, die Konfiguration der CI/CD-Pipeline und die Betriebsabläufe ein.

Integration älterer Systeme kostet aufgrund technischer Schulden, Dokumentationslücken und unerwarteter Abhängigkeiten in der Regel das Zwei- bis Dreifache der ursprünglichen Schätzungen. Planen Sie Ermittlungsphasen, um Integrationsprobleme frühzeitig zu erkennen.

Bemühungen um eine Neuausrichtung kombinieren Sie die schlimmsten Aspekte von Greenfield- und Legacy-Arbeit. Planen Sie 40 bis 60% für die Datenmigration, die Überprüfung der Funktionsparität und die Komplexität des Betriebs mit dualen Systemen ein.

Methoden zur Kostenschätzung der Softwareentwicklung

Schätzung von oben nach unten beginnt mit dem Gesamtumfang des Projekts und verteilt den Aufwand auf die Hauptkomponenten. Verwenden Sie dies für frühzeitige Planungen und Plausibilitätsprüfungen.

Basierend auf historischen Daten kosten Webanwendungen in der Regel 50 bis 150 USD pro Funktionspunkt oder 100 bis 300 USD pro User Story.

Schätzung von unten nach oben erstellt detaillierte Projektstrukturpläne und summiert Komponentenschätzungen. Genauer, aber zeitaufwändig. Reservieren Sie sich für Projekte mit klar definierten Anforderungen und erfahrenen Teams.

Delta-Abgleich deckt blinde Flecken bei Schätzungen auf. Untersuchen Sie die Annahmen, wenn die Schätzungen von oben nach unten und von unten nach oben um mehr als 25% abweichen. Zu den häufigsten Lücken gehören Integrationstests, Dokumentation, Bereitstellungsautomatisierung und betriebliche Einrichtung.

Analog gegen Parametrisch

Analoge Schätzung nutzt ähnliche frühere Projekte, um aktuelle Bemühungen vorherzusagen. Effektiv, wenn Sie vergleichbare Projekte in Bezug auf Umfang, Technologie und Teamzusammensetzung haben. Passen Sie sich an Unterschiede in Bezug auf Komplexität, Teamerfahrung und Klarheit der Anforderungen an.

Parametrische Modelle verwenden Sie mathematische Zusammenhänge zwischen Projektmerkmalen und Aufwand. Function Points, COSMIC und COCOMO II bieten strukturierte Ansätze für Organisationen mit ausreichend historischen Daten.

Verfolgen Sie die Durchsatzkennzahlen Ihres Teams: Geschwindigkeit (Story Points pro Sprint), Zykluszeit (Start bis Fertigstellung von Funktionen) und Fehlerraten. Diese werden zu Ihrer parametrischen Ausgangsbasis für zukünftige Schätzungen.

Function Points/COSMIC/COCOMO II (Wenn formale Methoden helfen)

Funktionspunktanalyse misst die Softwarefunktionalität unabhängig von der Technologie. Nützlich für Geschäftsanwendungen mit klaren Dateneingaben, -ausgängen und logischen Dateien. Erfordert eine Schulung, bietet aber herstellerneutrale Größenmesswerte.

KOSMISCH Die Methode eignet sich besser für Echtzeitsysteme, eingebettete Software und moderne Architekturen. Misst Datenbewegungen über Softwaregrenzen hinweg. Der ISO-Standardansatz setzt sich in komplexen Systemumgebungen immer mehr durch.

COCOMO II kombiniert Größenschätzungen mit Anpassungsfaktoren für Teamerfahrung, Tool-Reife und Projektkomplexität. Am effektivsten für Organisationen mit umfangreichen Projektdatenbanken und konsistenten Entwicklungsprozessen.

Verwenden Sie formale Methoden, wenn:

  • Verträge mit externen Anbietern
  • Wiederholter Aufbau ähnlicher Systeme
  • Die Einhaltung gesetzlicher Vorschriften erfordert Prüfprotokolle
  • Historische Daten unterstützen die Modellkalibrierung

Story Points → Stunden → Dollar (Leitplanken; Nicht übertreiben)

Storypoint-Konvertierung variiert erheblich je nach Team und Kontext. Legen Sie teamspezifische Umrechnungsfaktoren auf der Grundlage der bisherigen Leistung fest: 1 Story Point = 4-8 Stunden für die meisten Teams.

Stabilität der Konvertierung erfordert eine konsistente Teamzusammensetzung und Schätzungspraktiken. Größere Änderungen im Team setzen Ihre Ausgangsbasis zurück. Erzwingen Sie keine künstliche Konsistenz zwischen verschiedenen Teams oder Projekten.

Dollar-Umrechnung multipliziert Stunden mit gemischten Teamtarifen. Schließt alle Kosten ein: Gehalt, Sozialleistungen, Gemeinkosten, Werkzeuge und Arbeitsfläche. Typische Multiplikatoren liegen zwischen dem 1,8-fachen und dem 2,5-fachen des Grundgehalts.

Festpreis im Vergleich zu Zeit und Material

Festpreisverträge verlagern Sie das Lieferrisiko auf die Anbieter, reduzieren Sie jedoch die Flexibilität. Geeignet, wenn die Anforderungen stabil sind, der Umfang klar definiert ist und Sie Erfahrung mit ähnlichen Projekten haben. Anbieter fügen Festpreisangeboten in der Regel eine Eventualquote von 20 bis 40% hinzu.

Zeit und Materialien wahrt die Flexibilität, erfordert aber ein aktives Management. Besser für Sondierungsarbeiten, sich ändernde Anforderungen oder komplexe Integrationsprojekte. Fügen Sie Klauseln ein, die nicht überschritten werden dürfen, um die Haushaltsdisziplin aufrechtzuerhalten.

Risikoallokation wirkt sich sowohl auf die Preise als auch auf die Ergebnisse aus. Ein fester Preis mag sicherer erscheinen, führt aber oft zu Kürzungen, wenn Anbieter auf unerwartete Komplexität stoßen. T&M erfordert mehr Kontrolle, ermöglicht aber eine Qualitätsoptimierung.

Engagiertes Team und Meilensteine

Dedizierte Teammodelle bieten maximale Kontrolle und Flexibilität. Die Teams konzentrieren sich ausschließlich auf Ihr Projekt und ermöglichen so fundiertes Fachwissen und schnelle Iterationen. Die monatlichen Kosten liegen je nach Standort und Dienstalter zwischen 25.000 und 60.000$ für Teams mit 4 bis 6 Personen.

Zahlungen auf Meilensteinbasis Risiko und Cashflow ausgleichen. Strukturieren Sie Meilensteine nach dem nachweisbaren Geschäftswert und nicht nur nach der Fertigstellung von Funktionen. Fügen Sie Kriterien für die Annahme und Änderung von Meilensteinen hinzu.

Rahmenbedingungen für die Unternehmensführung verhindern, dass sich der Umfang ausdehnt und die Qualität erhalten bleibt. Richten Sie wöchentliche Demos, monatliche Geschäftsberichte und vierteljährliche Architekturbewertungen ein. Klare Eskalationsverfahren lösen Konflikte, bevor sie Projekte zum Scheitern bringen.

Erstellen Sie den Kostenvoranschlag

Projektstrukturplan zerlegt Projekte in überschaubare Teile. Die Struktur orientiert sich an den Geschäftsfähigkeiten, nicht an den technischen Ebenen. Jedes Arbeitspaket sollte einen unabhängig testbaren Mehrwert bieten.

Drei-Punkte-Schätzung erfasst Unsicherheiten explizit. Schätzen Sie für jede Komponente Folgendes ab:

  • Optimistisch: Alles läuft perfekt (10% Wahrscheinlichkeit)
  • Höchstwahrscheinlich: Typische Ausführung mit normalen Herausforderungen
  • Pessimistisch: Große Hindernisse, aber immer noch erreichbar (10% Wahrscheinlichkeit)

PERT-Formel wandelt Dreipunktschätzungen in erwartete Werte um: (Optimistisch + 4×Am wahrscheinlichsten + pessimistisch) ÷ 6. Dies liefert realistischere Schätzungen als Einzelpunktansätze.

Build the Estimate

Sonderposten (PM, QA, DevOps, Sicherheit, Design, UXR, Lizenzen)

Verwaltung von Projekten macht in der Regel 10-15% des Gesamtaufwands aus. Dazu gehören die Sprint-Planung, die Koordination der Stakeholder, das Risikomanagement und die Lieferantenaufsicht. Komplexe Projekte mit mehreren Stakeholdern erfordern höhere PM-Investitionen.

Qualitätssicherung skaliert je nach Systemkomplexität und Anwenderkritikalität. Planen Sie 20-30% des Entwicklungsaufwands für Testaktivitäten ein: Funktionstests, Leistungsvalidierung, Sicherheitsbewertung und Benutzerakzeptanztests.

DevOps-Infrastruktur ermöglicht eine zuverlässige Lieferung, erfordert jedoch Vorabinvestitionen. Dazu gehören die Einrichtung der CI/CD-Pipeline, die Bereitstellung der Umgebung, die Überwachungskonfiguration und die Automatisierung der Bereitstellung. In der Regel 5-10% der Projektkosten.

Bewertung der Sicherheit Die Anforderungen variieren je nach Branche und Datensensibilität. Die Einhaltung von HIPAA, PCI-DSS und SOC 2 erhöht die Entwicklungskosten aufgrund zusätzlicher Architektur-, Test- und Dokumentationsanforderungen um 15-25%.

Lizenzkosten im Laufe der Zeit zusammensetzen. Dazu gehören Entwicklungstools, Cloud-Dienste, Komponenten von Drittanbietern und Produktions-Runtime-Lizenzen. SaaS-Tools kosten in der Regel 50 bis 200 USD pro Entwickler und Monat.

Risiko, Unsicherheit und Puffer

Kegel der Unsicherheit zeigt, dass sich die Schätzgenauigkeit verbessert, wenn Projektdetails bekannt werden. Anfängliche Schätzungen weisen eine Abweichung von ± 75% auf, die sich bei Erfüllung der Anforderungen auf ± 25% und bei Fertigstellung des Entwurfs auf ± 10% verringert.

Entdeckungssprints reduzieren Sie Unsicherheiten schneller als bei herkömmlichen Analysen. Nehmen Sie sich 2-4 Wochen Zeit, um Machbarkeitsstudien für technische Entscheidungen mit hohem Risiko zu erstellen. Diese Investition verhindert in der Regel fünf- bis zehnmal größere Probleme während der Entwicklung.

Progressive Schätzung aktualisiert Prognosen, wenn die Unsicherheit abnimmt. Führen Sie bei wichtigen Meilensteinen des Projekts eine Neuschätzung durch, nicht erst, wenn Probleme auftauchen. Die Kommunikation mit den Stakeholdern verbessert sich, wenn sie die Entwicklung der Schätzungen verstehen.

Budget für unvorhergesehene Ausgaben (10— 30% basierend auf dem Risikoprofil)

Zuweisung von Unvorhergesehenen hängt von den Projektrisikofaktoren ab:

  • Niedriges Risiko (bekannte Technologie, erfahrenes Team, stabile Anforderungen): 10-15%
  • Mittleres Risiko (einige neue Technologien oder Teammitglieder): 15-20%
  • Hohes Risiko (neue Technologie, neues Team, sich ändernde Anforderungen): 20-30%

Risikobasierte Kontingenz weist Puffer dort zu, wo sie am dringendsten benötigt werden. Technische Integrationsprobleme erfordern in der Regel eine höhere Kontingenz als die Entwicklung von Funktionen. Planen Sie zusätzliche Zeit für neuartige Implementierungen ein.

Notfallmanagement verhindert Puffermissbrauch. Legen Sie klare Kriterien für den Einsatz in Notfällen und die Genehmigungsverfahren fest. Verfolgen Sie die Inanspruchnahme von Notfallmaßnahmen, um zukünftige Schätzmodelle zu verbessern.

Monte-Carlo-Schätzung für Zeitplan-/Kostenkonfidenzintervalle

Monte-Carlo-Simulation liefert probabilistische Prognosen anstelle von Punktschätzungen. Modellieren Sie die Dauer von Aufgaben als Wahrscheinlichkeitsverteilungen auf der Grundlage historischer Daten und aktueller Unsicherheitsstufen.

Konfidenzintervalle Kommunizieren Sie Risiken effektiver als einzelne Zahlen. Geben Sie Konfidenzniveaus von 50%, 80% und 90% an: „Es besteht eine 80-prozentige Wahrscheinlichkeit, dass das Projekt innerhalb von 450.000 USD und zwischen 16 und 22 Wochen abgeschlossen wird.“

Simulationswerkzeuge automatisieren Sie komplexe Berechnungen. Spezialisierte Software behandelt Aufgabenabhängigkeiten, Ressourcenbeschränkungen und Korrelationseffekte. Die Ergebnisse dienen sowohl der Schätzung als auch der Planung zur Risikominderung.

Bauen oder Ausführen, von Capex zu TCO

Cloud-Baseline (Umgebung, Datenübertragung, Speicherung, Beobachtbarkeit)

Umweltkosten multiplizieren sich über Produktionssysteme hinaus. Budget für Entwicklungs-, Staging-, Test- und Disaster-Recovery-Umgebungen. Jede Umgebung kostet in der Regel 20-40% der Produktionsinfrastruktur.

Gebühren für die Datenübertragung akkumulieren mit dem Nutzungswachstum. Für regionsübergreifende Replikation, CDN-Verteilung und API-Integrationen fallen fortlaufende Gebühren für ausgehenden Datenverkehr an. Überwachen Sie Datenmuster frühzeitig, um Überraschungen bei der Abrechnung zu vermeiden.

Lagerkosten wachsen Sie mit den Anforderungen an die Datenspeicherung. Berücksichtigen Sie die Anforderungen an Datenbankspeicher, Dateibestand, Aufbewahrung von Protokollen und Backups. Implementieren Sie Lebenszyklusrichtlinien, um das langfristige Wachstum zu bewältigen.

Infrastruktur für Beobachtbarkeit ermöglicht einen zuverlässigen Betrieb. APM-Tools, Log-Aggregation, Metrikerfassung und Warnsysteme kosten in der Regel 50 bis 200$ pro Server und Monat, verhindern aber wesentlich höhere Ausfallkosten.

QA-Umgebungen, Gerätelabore, CI/CD-Minuten, Sicherheitsscans

Bereitstellung der QA-Umgebung unterstützt parallele Testaktivitäten. Dazu gehören Gerätefarmen für mobile Tests, Browserkompatibilitätslabore und Infrastruktur für Lasttests. Budgetieren Sie 5.000 bis 20.000$ für umfassende Testfunktionen.

Kosten für CI/CD-Pipeline skalieren Sie mit Teamgröße und Build-Frequenz. GitHub Actions, Azure DevOps und Jenkins-Hosting benötigen Rechenressourcen für automatisiertes Testen und Bereitstellen. Planen Sie 100 bis 500 Build-Minuten pro Entwickler und Monat ein.

Tools für Sicherheitsscans Identifizieren Sie Sicherheitslücken vor der Produktion. Statische Analysen, das Scannen von Abhängigkeiten und die Sicherheitsüberwachung zur Laufzeit kosten in der Regel 20 bis 100$ pro Entwickler und Monat, verhindern jedoch potenziell verheerende Sicherheitslücken.

Support und Wartung (Bugfix-Fenster, Patch-Rhythmus, Roadmap)

Wartungskosten machen in der Regel jährlich 15-25% der anfänglichen Entwicklungsinvestitionen aus. Dazu gehören Bugfixes, Sicherheitspatches, Updates für Abhängigkeiten und kleinere Funktionsverbesserungen.

Unterstützen Sie SLA-Verpflichtungen erhöhen den Personal- und Infrastrukturbedarf. Support rund um die Uhr kostet deutlich mehr als nur Geschäftszeiten. Definieren Sie die Support-Stufen auf der Grundlage geschäftlicher Kritikalität und nicht auf der Grundlage technischer Präferenzen.

Zyklen zur Technologieaktualisierung erfordern regelmäßige wichtige Updates. Budget für Framework-Upgrades, Datenbankmigrationen und Updates zur Einhaltung der Sicherheitsbestimmungen alle 2-3 Jahre. Diese sind nicht optional; sie verhindern die Anhäufung technischer Schulden.

Entwicklungskosten für Webanwendungen, MVP (einzelne Plattform, 3—5 Kernabläufe)

MVP-Umfang konzentriert sich rücksichtslos auf das zentrale Wertversprechen. Dazu gehören Benutzerauthentifizierung, Workflows für 3—5 Hauptbenutzer, grundlegende Berichterstattung und wichtige Integrationen. Widerstehen Sie einer Funktionserweiterung, die Geschäftshypothesen nicht direkt bestätigt.

Zusammensetzung des Teams Für MVP-Projekte sind in der Regel 1 leitender Entwickler, 1 bis 2 Entwickler auf mittlerer Ebene, 1 Designer und 1 Teilzeit-PM erforderlich. Die Gesamtkosten des Teams liegen je nach Standort und Dienstaltermix zwischen 40.000 und 80.000$ pro Monat.

Zeitplan und Budget MVPs für Webanwendungen liegen zwischen 2 und 4 Monaten und zwischen 50.000 und 150.000$. Dazu gehören die Bereitstellungsinfrastruktur, grundlegende Überwachung und Support nach dem Start. Planen Sie ein zusätzliches Budget von 30% für die Einbeziehung des Benutzerfeedbacks ein.

v1 Skalierung (RBAC, Analytik, Zahlungen, SSO)

v1-Erweiterungsumfang fügt Funktionen hinzu, die für Unternehmen geeignet sind. Rollenbasierte Zugriffskontrolle, umfassende Analysen, Zahlungsabwicklung und Single-Sign-On-Integration sind die häufigsten Scale-up-Anforderungen.

Komplexitätsmultiplikatoren steigen Sie mit jeder Unternehmensfunktion. RBAC verlängert die Entwicklungszeit durch Berechtigungsmodellierung, Benutzeroberflächenaktualisierungen und Testszenarien um 40-60%. Die Zahlungsintegration erfordert PCI-Konformität und eine umfassende Fehlerbehandlung.

Erwartungen an das Budget Für v1-Scale-Up liegen die Werte zwischen 150.000 und 400.000$, abhängig von der Komplexität der Funktionen. Bei größeren Teams (5-8 Personen) erstreckt sich der Zeitplan über 4 bis 8 Monate. Schließen Sie Sicherheitsbewertungen und Leistungstests in die Schätzungen ein.

Unternehmen (Compliance, SSO/SAML, Audits, Leistungs-SLOs)

Unternehmensanforderungen legen Sie Wert auf Unternehmensführung, Sicherheit und betriebliche Exzellenz. SOC 2-Compliance, SAML-Integration, Audit-Logging und strenge Leistungs-SLOs stellen typische Unternehmensanforderungen dar.

Compliance-Aufwand erhöht den Entwicklungsaufwand durch Dokumentations-, Test- und Überprüfungsverfahren um 25-40%. Sicherheitsanforderungen diktieren häufig architektonische Entscheidungen, die die Komplexität aller Systemkomponenten erhöhen.

Budgets für Unternehmensprojekte liegt in der Regel zwischen 400.000 und 1.500.000$ bei Teams mit 8 bis 15 Personen über einen Zeitraum von 8 bis 18 Monaten. Berücksichtigen Sie bei der Berechnung der Gesamtbetriebskosten die laufende Überwachung der Einhaltung der Vorschriften, Sicherheitsbewertungen und eine spezielle Infrastruktur.

Bänder nach Rolle bewerten; Überschneidungszeiten; Kommunikations- und Qualitätsaspekte

Regionale Preisschwankungen wirken sich erheblich auf die Projektökonomie aus:

Nordamerika: 100-200 $/Stunde für erfahrene Entwickler, 60-120 $ für mittlere Entwickler
Westeuropa: 80-150 $/Stunde für Senioren, 50-100 $ im mittleren Bereich
Osteuropa: 40-80 $/Stunde für Senioren, 25-60 $ im mittleren Bereich
Lateinamerika: 45-75 $ pro Stunde für Senioren, 30-55 $ im mittleren Leistungsbereich
Asien: 25-60 $ pro Stunde für Senioren, 15-40 $ im mittleren Bereich

Zeitzonenüberschneidung wirkt sich auf die Effektivität der Zusammenarbeit aus. Mehr als 4 überlappende Stunden ermöglichen Kommunikation in Echtzeit. Weniger sich überschneidende Stunden erfordern mehr asynchrone Prozesse und mehr Disziplin in der Dokumentation.

Qualität der Kommunikation variiert je nach kulturellen und sprachlichen Faktoren. Englische Muttersprachler reduzieren das Risiko von Kommunikationsfehlern, sind aber teurer. Investieren Sie in eine klare Anforderungsdokumentation und regelmäßige Videokonferenzen für Offshore-Teams.

Seniorenmix und Produktivität; Wann sollte man für Senioren und für Scale Juniors bezahlen?

Produktivität hochrangiger Entwickler übertrifft Nachwuchsentwickler bei komplexen Aufgaben in der Regel um das 3- bis 5-fache. Architekturentscheidungen, Systemdesign und Debugging profitieren erheblich von der Erfahrung. Falsche Sparsamkeit, um jüngere Ressourcen für wichtige technische Entscheidungen einzusetzen.

Optimierung für Nachwuchsentwickler eignet sich gut für klar definierte Arbeiten mit geringer Komplexität. Die Code-Implementierung anhand detaillierter Spezifikationen, die Ausführung von Tests und die Erstellung der Dokumentation bieten Junior-Entwicklern ein gutes Preis-Leistungs-Verhältnis. Bieten Sie angemessene Betreuung und Codeüberprüfung an.

Kombinierte Teamstrategien Kosten und Leistungsfähigkeit ausbalancieren. Setzen Sie erfahrene Entwickler für Architektur und komplexe Funktionen ein, Mid-Level-Entwickler für die Kernimplementierung und Junior-Entwickler für Tests und Support. Halten Sie bei den meisten Projekten das Verhältnis 1 Senior: 2—3, Midlevel: 1-2 Junior Level ein.

Benchmarks und Plausibilitätsprüfungen

Geschwindigkeitsbereiche je nach Teamreife, PR-Größe und Turnaround bei der Bewertung

Benchmarks zur Teamgeschwindigkeit Stellen Sie Mechanismen zur Überprüfung der geistigen Gesundheit bereit:

  • Neue Teams: 15-25 Story Points pro 2-wöchigem Sprint
  • Etablierte Teams: 25-40 Story Points pro 2-wöchigem Sprint
  • Leistungsstarke Teams: 40-60 Story Points pro 2-wöchigem Sprint

Metriken zur Codeüberprüfung geben Sie die Gesundheit des Teams an. Die PR-Größe sollte im Durchschnitt <400 Zeilen an Codeänderungen betragen. Die Bearbeitungszeit für die Überprüfung sollte bei den meisten Änderungen weniger als 24 Stunden betragen. Längere Zyklen deuten auf Prozess- oder Ressourcenengpässe hin.

DORA-Metriken Benchmark-Lieferleistung:

  • Elite-Teams: Tägliche Einsätze, Wiederherstellung unter 1 Stunde, Ausfallrate bei Änderungen unter 15%
  • Leistungsstark: Wöchentliche Bereitstellungen, Wiederherstellung unter einem Tag, 16-30% Änderungsausfallrate
  • Mittlere Leistung: Monatliche Bereitstellungen, Wiederherstellung unter 1 Woche, 16-30% Ausfallrate bei Änderungen

Kosten-Benchmarks anzeigen variieren je nach Komplexität:

  • Einfache CRUD-Funktion: 5.000 bis 15.000$
  • Komplexer Arbeitsablauf: 15.000-50.000 $
  • Integrationsfunktion: 20.000-75.000 $
  • Bericht/Analytik: 25.000 bis 100.000 USD

Einheit Wirtschaftswissenschaften helfen bei der Validierung von Schätzungen. Berechnen Sie die Kosten pro unterstütztem Benutzer, Transaktion oder Geschäftsergebnis. Vergleichen Sie diese mit branchenspezifischen Benchmarks und Umsatzmodellen, um die Wirtschaftlichkeit sicherzustellen.

Berechnungen zur Plausibilitätsprüfung: Wenn Ihre Schätzungen auf mehr als 1.000 USD pro unterstütztem Benutzer für eine Standard-Geschäftsanwendung hindeuten, prüfen Sie die Annahmen. Die meisten Webanwendungen sollten Benutzer für 100 bis 500$ pro Benutzer unterstützen, einschließlich Entwicklung und Betrieb im ersten Jahr.

30/60/90-Tage-Schätzungs- und Planungsplan

0—30: Entdeckung, Annahmenprotokoll, ROM-Schätzung, Risikoregister

Aktivitäten in der Entdeckungsphase Verringerung der Schätzunsicherheit:

  • Stakeholder-Interviews und Anforderungsvalidierung
  • Bewertung der technischen Architektur und Machbarkeitsnachweis
  • Bewertung der Integrationskomplexität und Bewertung des Anbieters
  • Planung der Teamzusammensetzung und Analyse von Qualifikationslücken

Grobe Größenordnung (ROM) Schätzungen bieten erste Haushaltsleitlinien. Verwenden Sie analoge Schätzungen und parametrische Modelle auf hoher Ebene. Gehen Sie in dieser Phase von einer Genauigkeit von ± 50% aus und gehen Sie gleichzeitig auf die wichtigsten Kostentreiber und Einschränkungen ein.

Erstellung des Risikoregisters identifiziert frühzeitig potenzielle Projektherausforderungen. Katalogisieren Sie technische Risiken, Ressourcenrisiken, externe Abhängigkeiten und die Volatilität der Anforderungen. Priorisieren Sie Risiken für die Planung Ihrer Risikominderung nach Wahrscheinlichkeit und Auswirkung.

31—60: Prototypen, Bottom-up-Schätzung, Lieferantenangebote, Versicherungsdeckung

Entwicklung von Prototypen validiert technische Annahmen und reduziert Integrationsrisiken. Erstellen Sie praktische Demonstrationen für technische Entscheidungen mit hohem Risiko: komplexe Algorithmen, Integrationen von Drittanbietern, Leistungsanforderungen und Konzepte für die Benutzererfahrung.

Schätzung von unten nach oben bietet eine detaillierte Arbeitsaufschlüsselung und Aufwandszuweisung. Erstellen Sie eine umfassende Abbildung der Benutzerberichte, die Identifizierung der technischen Aufgaben und die Zuweisung von Ressourcen. Stimmen Sie die Schätzungen von oben nach unten ab, um Lücken zu identifizieren.

Bewertung des Anbieters und die Erfassung von Angeboten setzt Marktmaßstäbe. Selbst bei internen Projekten sollten Sie die externe Preisgestaltung verstehen, um interne Schätzungen zu validieren. Beziehen Sie die Implementierungs-, Schulungs- und Supportkosten in die Anbietervergleiche mit ein.

61—90: Fertigstellung der Leistungsbeschreibung, Eventualitäten, Erfolgskennzahlen, Kickoff

Abschluss der Leistungsbeschreibung dokumentiert Umfang, Zeitplan und Budgetverpflichtungen. Geben Sie klare Akzeptanzkriterien, Verfahren zur Änderungskontrolle und Kommunikationsprotokolle an. Stimmen Sie die technischen Ergebnisse mit den Geschäftsergebnissen ab.

Zuweisung von Unvorhergesehenen und die Planung der Risikominderung bereiten auf Unsicherheiten vor. Ordnen Sie den identifizierten Risiken spezifische Notfallbudgets zu. Erstellen Sie Minderungspläne für Szenarien mit hoher Wahrscheinlichkeit und hoher Auswirkung.

Definition von Erfolgsmetriken ermöglicht die Projektverfolgung und die Abstimmung der Interessengruppen. Berücksichtigen Sie sowohl technische Kennzahlen (Leistung, Qualität, Umsetzung) als auch geschäftliche Kennzahlen (Nutzerakzeptanz, Umsatzauswirkungen, Kosteneinsparungen).

Management-Dashboard, Kosten und Wert ehrlich halten

Kacheln zur Budgetverfolgung bieten finanzielle Transparenz in Echtzeit:

  • Tatsächliche Ausgaben im Vergleich zu geplanten Ausgaben mit Trendprognosen
  • Brandratenanalyse und Landebahnberechnungen
  • Trends bei den Kosten pro Story Point oder Function Point
  • Notfallauslastung und verbleibender Puffer

Überwachung der Änderung des Umfangs verhindert unkontrollierte Expansion:

  • Gesamtzahl der ursprünglichen Storypoints im Vergleich zu aktuellen Storypoints
  • Anforderungsvolumen und Genehmigungsraten ändern
  • Der Umfang schleichende Auswirkungen auf Zeitplan und Budget
  • Stakeholder ändern Anforderungsmuster

Geschwindigkeits- und Qualitätsmetriken Schnelligkeit und Nachhaltigkeit in Einklang bringen:

  • Geschwindigkeitstrends und Kapazitätsauslastung der Teams
  • DORA-Metriken: Bereitstellungshäufigkeit, Änderungsausfallrate, Wiederherstellungszeit
  • Fehlererkennungsraten und Lösungszeiten
  • Akkumulation und Sanierung technischer Schulden

Warnmeldungen: Risk Burndown, Notfallauslastung, Cloud $/Anfrage

Warnmeldungen zum Risikomanagement Bereitstellung von Frühwarnsystemen:

  • Risiken mit hoher Priorität nähern sich dem Auslösedatum
  • Maßnahmen zur Risikominderung liegen hinter dem Zeitplan zurück
  • Neue Risiken oberhalb des Schweregrads identifiziert
  • Nutzungsraten des Budgets für unvorhergesehene Risiken

Benachrichtigungen über finanzielle Schwellenwerte Budgetüberschreitungen verhindern:

  • Monatliche Verbrennungsrate, die den Plan um > 10% übersteigt
  • Notfallverbrauch > 50% ohne Abschluss eines Meilensteins
  • Cloud-Infrastrukturkosten liegen > 20% über den Prognosen
  • Teamauslastung < 70% or > 90% über mehrere Wochen

Warnmeldungen zu Leistungseinbußen Lieferrisiken identifizieren:

  • Geschwindigkeit sinkt bei mindestens 2 Sprints um > 15%
  • Bearbeitungszeit für die Codeüberprüfung > 48 Stunden
  • Ausfallrate über dem Team-Ausgangswert ändern
  • Zahl der von Kunden gemeldeten Defekten steigt

Fazit

Eine erfolgreiche Kostenschätzung für Softwareentwicklung kombiniert systematische Methodik mit praktischer Erfahrung. Die hier skizzierten Frameworks sorgen für Struktur, aber Fachwissen entsteht durch konsequente Anwendung und kontinuierliche Verbesserung.

Wichtige Erkenntnisse für die sofortige Umsetzung:

  • Beginnen Sie jede Schätzung mit klaren Ergebnisdefinitionen und Einschränkungsprioritäten
  • Verwenden Sie sowohl von oben nach unten als auch von unten nach oben, um Unterschiede auszugleichen und blinde Flecken aufzudecken
  • Berücksichtigen Sie die gesamten Lieferkosten: Entwicklung, Infrastruktur, Betrieb und Wartung
  • Erstellen Sie realistische Kapazitätsmodelle, die menschliche Faktoren und Teamdynamik berücksichtigen
  • Richten Sie risikogerechte Notfallbudgets mit klaren Governance-Verfahren ein

Verwandeln Sie Ihre Schätzungspraxis vom Rätselraten zur systematischen Disziplin. Ihre Stakeholder, Ihr Team und Ihre Finanzergebnisse werden den Unterschied widerspiegeln. Buche eine kostenlose Beratung um Ihre spezifischen Projektanforderungen zu besprechen. Gemeinsam entwickeln wir Schätzungspraktiken, die für einen gleichbleibenden Liefererfolg sorgen.

FAQ

Überschrift 1

Überschrift 2

Überschrift 3

Überschrift 4

Überschrift 5
Überschrift 6

Lorem ipsum dolor sit amet, consectetur adipiscing elit, sed do eiusmod tempor incididunt ut labore et dolore magna aliqua. Ut enim ad minim veniam, quis nostrud exercitation ullamco laboris nisi ut aliquip ex ea commodo consequat. Duis aute irure dolor in reprehenderit in voluptate velit esse cillum dolore eu fugiat nulla pariatur.

Zitat blockieren

Bestellte Liste

  1. Punkt 1
  2. Punkt 2
  3. Punkt 3

Ungeordnete Liste

  • Artikel A
  • Artikel B
  • Punkt C

Textlink

Fettgedruckter Text

Betonung

Hochgestellt

Index

Bewerte diesen Artikel!
Danke! Deine Einreichung ist eingegangen!
Hoppla! Beim Absenden des Formulars ist etwas schief gelaufen.
26
Bewertungen, Durchschnitt
4.7
von 5
September 22, 2025
Teilen
Text
Link copied icon
AI Startup Ideas to Inspire CTOs and Drive Innovation
September 24, 2025
|
15
min. Lesezeit

KI-Startup-Ideen: Inspiration für CTOs und Innovation

KI-Startup-Ideen: Von GenAI-Agenten bis Predictive Analytics. Lernen Sie Strategien, um Innovation in Geschäftswert zu wandeln und nachhaltiges Wachstum zu sichern.

von Konstantin Karpushin
AI
Lesen Sie mehr
Lesen Sie mehr
Reduce AWS Costs Without Compromising App Performance
September 19, 2025
|
15
min. Lesezeit

AWS-Kosten senken ohne Leistungseinbußen in Apps

AWS-Kosten optimieren: Senken Sie Cloud-Ausgaben um 20–50 % und halten Sie dabei Geschwindigkeit, Stabilität und Nutzererlebnis mit smarten Tools und Methoden.

von Myroslav Budzanivskyi
DevOps
Lesen Sie mehr
Lesen Sie mehr
React vs Angular
August 28, 2025
|
8
min. Lesezeit

React vs Angular: Das passende Framework auswählen

React oder Angular? Vergleichen Sie Performance, Entwicklererfahrung, Flexibilität und Kosten, um das passende Framework für Ihre Produktstrategie zu wählen.

von Myroslav Budzanivskyi
Lesen Sie mehr
Lesen Sie mehr
Product Discovery Process: A CTO’s Guide to Faster Delivery
August 28, 2025
|
8
min. Lesezeit

Produktfindung: CTO-Leitfaden für schnelle Lieferung

Produktfindung für: Leitfaden für klare Ergebnisse, schnellere Lieferung, weniger Nacharbeit und strukturierte Umsetzung mit einem 30/60/90-Tage-Strategieansatz

von Konstantin Karpushin
Lesen Sie mehr
Lesen Sie mehr
Sofware Quality Assurance and Software Testing: How Smart Startups Prevent Costly Launch Failures
August 18, 2025
|
9
min. Lesezeit

Software-Qualitätssicherung: So verhindern Startups Fehler

Erfahren Sie, wie Software-Qualitätssicherung und Teststrategien Startups helfen, Ausfälle zu vermeiden und eine erfolgreiche Produkteinführung zu sichern.

von Myroslav Budzanivskyi
Lesen Sie mehr
Lesen Sie mehr
Why Smart Startups Prioritize SaaS Application Development for Long-Term Growth
August 15, 2025
|
10
min. Lesezeit

Warum Startups SaaS-Entwicklung für langfristiges Wachstum priorisieren

Erfahren Sie warum SaaS-Anwendungen für das Wachstum von Startup entscheidend sind. Skalierbarkeit, Kosteneffizienz und Flexibilität für den Erfolg von Startup

von Dmytro Maloroshvylo
Lesen Sie mehr
Lesen Sie mehr
Proof of Concept vs Prototype: Choosing the Right Approach for Your Business
August 15, 2025
|
8
min. Lesezeit

Machbarkeitsnachweis vs. Prototyp: Der richtige Ansatz

Lernen Sie die Unterschiede zwischen Machbarkeitsnachweis und Prototyp kennen. Finden Sie den besten Ansatz für Ihr Unternehmen basierend auf Zielen, Ressourcen

von Konstantin Karpushin
Lesen Sie mehr
Lesen Sie mehr
How to Implement AI to Boost Your Startup's Software Growth
August 14, 2025
|
11
min. Lesezeit

KI nutzen, um Softwarewachstum im Startup zu fördern

KI im Startup implementieren: Nutzen Sie Automatisierung, Daten und skalierbare Lösungen, um Wachstum, Effizienz und langfristigen Geschäftserfolg zu sichern.

von Dmytro Maloroshvylo
Tools zur Automatisierung
AI
Lesen Sie mehr
Lesen Sie mehr
Best Technology Stack for Startup Growth and Success
August 14, 2025
|
10
min. Lesezeit

Bester Tech-Stack für Startup-Wachstum und Erfolg

Bester Tech-Stack für Startups: Wählen Sie Tools, Frameworks und Architekturen, um effizient zu skalieren, innovativ zu bleiben und wettbewerbsfähig zu sein.

von Myroslav Budzanivskyi
Flutter
Lesen Sie mehr
Lesen Sie mehr
Telemedicine App Development Strategies for CEOs
August 14, 2025
|
11
min. Lesezeit

Entwicklungsstrategien für Telemedizin-Apps für CEOs

Telemedizin-App-Strategien: Trends, Compliance, Tech-Stack, EHR-Integration und Monetarisierung, um im Gesundheitsmarkt zu wachsen und erfolgreich zu skalieren.

von Konstantin Karpushin
Gesundheitstechnologie
Lesen Sie mehr
Lesen Sie mehr
Logo Codebridge

Lass uns zusammenarbeiten

Haben Sie ein Projekt im Sinn?
Erzählen Sie uns alles über Ihr Projekt oder Produkt, wir helfen Ihnen gerne weiter.
call icon
+1 302 688 70 80
email icon
business@codebridge.tech
Datei anhängen
Mit dem Absenden dieses Formulars stimmen Sie der Verarbeitung Ihrer über das obige Kontaktformular hochgeladenen personenbezogenen Daten gemäß den Bedingungen von Codebridge Technology, Inc. zu. s Datenschutzrichtlinie.

Danke!

Ihre Einreichung ist eingegangen!

Was kommt als Nächstes?

1
Unsere Experten analysieren Ihre Anforderungen und setzen sich innerhalb von 1-2 Werktagen mit Ihnen in Verbindung.
2
Unser Team sammelt alle Anforderungen für Ihr Projekt und bei Bedarf unterzeichnen wir eine Vertraulichkeitsvereinbarung, um ein Höchstmaß an Datenschutz zu gewährleisten.
3
Wir entwickeln einen umfassenden Vorschlag und einen Aktionsplan für Ihr Projekt mit Schätzungen, Zeitplänen, Lebensläufen usw.
Hoppla! Beim Absenden des Formulars ist etwas schief gelaufen.
